管(guan)道工程維(wei)修和更新改造,常需(xu)要進行土石(shi)方開(kai)(kai)挖。在土石(shi)方開(kai)(kai)挖作業中,容易發生塌(ta)方、滑跌、中毒等事(shi)故。
1. 土方施工(gong)前的準備(bei)工(gong)作(zuo)
①. 做(zuo)好必要的水文(wen)、地(di)質(zhi)、地(di)下隱蔽工程的資(zi)料收(shou)集和調查(cha)工作,查(cha)明是(shi)否有給排水、供熱、供煤氣管道以及電纜、光(guang)纜等(deng)。
②. 若(ruo)有地下水和(he)管道工程泄水情況,應做好排水設施、機(ji)具(ju)和(he)材料等的準備工作。
③. 做好隱蔽工程(cheng)交底(di)和(he)安全技(ji)術交底(di)工作。
2. 施(shi)工(gong)注(zhu)意事(shi)項
①. 拋(pao)土距(ju)坑邊不(bu)得少于(yu)0.8m,高(gao)度不(bu)得超過1.5m.
②. 施(shi)工中如發現有不(bu)明管道或不(bu)明物體(ti)應立即(ji)停止開挖(wa),與(yu)有關部門聯(lian)系后妥善處理方可繼續施(shi)工。
③. 經常檢查溝槽邊坡。發現有(you)裂紋(wen)和落土情況時,應立(li)即(ji)采取(qu)安全防(fang)護措施或(huo)減小(xiao)邊坡。
④. 在有地下(xia)水(shui)(shui)的區(qu)域(yu)或(huo)雨季施工時,應有排(pai)水(shui)(shui)措施,特別(bie)是濕(shi)陷(xian)性(xing)(xing)黃土(tu)、膨脹土(tu)等對水(shui)(shui)敏(min)感性(xing)(xing)強的土(tu)壤(rang),更應及時排(pai)水(shui)(shui)。
⑤. 當(dang)開挖(wa)溝槽較深或距建筑(zhu)物、構筑(zhu)物較近時,應(ying)與(yu)建筑(zhu)結(jie)構有關單位(wei)(wei)聯系,采取相應(ying)的技(ji)術措施,必要時應(ying)修改溝槽位(wei)(wei)置。
⑥. 在地溝中作業時,夜間照明電壓不得高于12V.
⑦. 在溝(gou)(gou)槽(cao)中同時作業(ye)人(ren)員不(bu)得(de)(de)少于2人(ren)。不(bu)得(de)(de)在溝(gou)(gou)槽(cao)內坐臥休(xiu)息,冬季不(bu)得(de)(de)在溝(gou)(gou)槽(cao)內取暖。
⑧. 開挖管(guan)道(dao)溝槽或路(lu)塹(qian)時,要(yao)根據土質、地下水情況(kuang)和開挖深度,確定合(he)理的邊坡坡度。
⑨. 挖掘土方(fang)應自上(shang)而下(xia)進(jin)行,嚴禁(jin)采用挖空(kong)底(di)腳、上(shang)部塌落的違規操(cao)作(zuo)方(fang)法。
⑩. 可(ke)能導致土(tu)方坍塌的原因有以下(xia)幾(ji)種,施工(gong)時應注意防(fang)范。
a. 溝槽兩側堆積浮(fu)土(tu)太多,超(chao)過土(tu)壤承受能(neng)力。
b. 地下水位(wei)較高,或(huo)雨(yu)、雪水浸人土(tu)壤,使土(tu)壤失去穩定(ding)性。
c. 距房屋或堆(dui)積物較(jiao)近,其(qi)作用(yong)力(li)超過了溝(gou)槽或路塹土(tu)壤的(de)承載極(ji)限。
d. 施工中所確(que)定的邊坡(po)坡(po)度(du)較小,與實際情(qing)況不符。
3. 土方開挖和回填的(de)安(an)全技術要求(qiu)

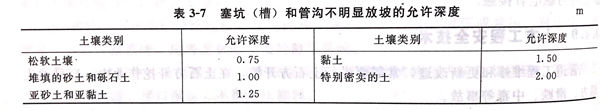

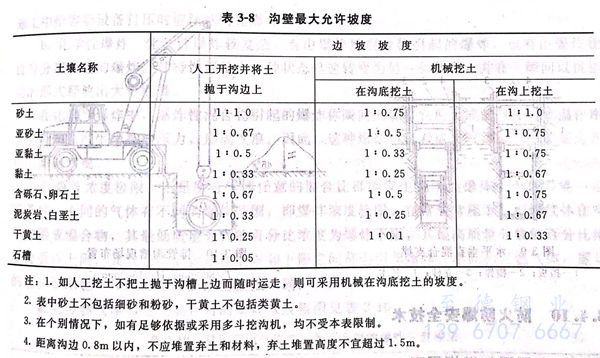

①. 當土壤濕度(du)正常、土質(zhi)良好且無地下水影響(xiang),若開挖深度(du)不(bu)超(chao)過表3-7的(de)(de)規(gui)定時,可不(bu)設支撐,也不(bu)必明顯(xian)放(fang)坡,若開挖深度(du)超(chao)過表3-7的(de)(de)規(gui)定,可根據土質(zhi)和施(shi)工的(de)(de)具體情況參照表3-8的(de)(de)規(gui)定放(fang)坡。

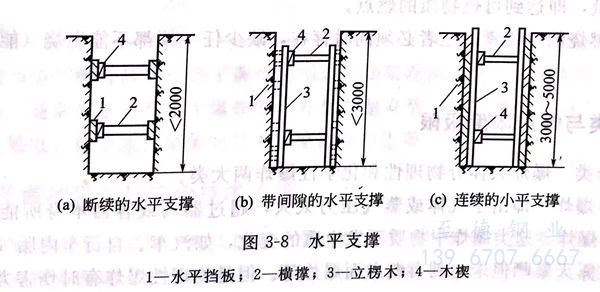

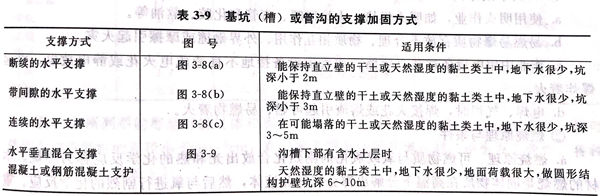

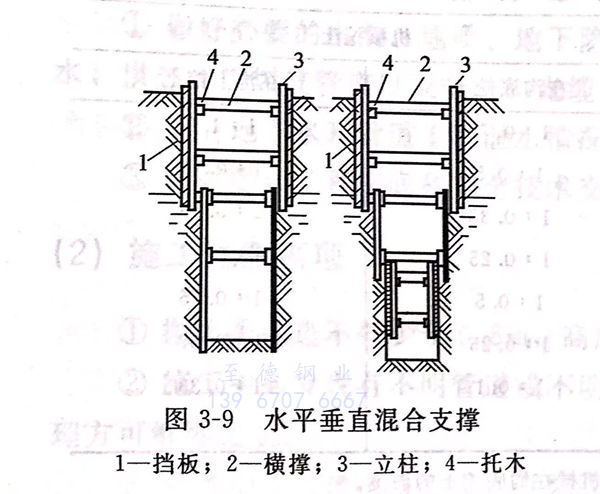

②. 場地條件(jian)限制(zhi)挖方(fang)不(bu)允(yun)許(xu)放坡時,則應采用支撐(cheng)(cheng)加固。支撐(cheng)(cheng)好一層下(xia)挖一層。支撐(cheng)(cheng)的加固方(fang)法可參照表(biao)3-9及圖3-8、圖3-9。

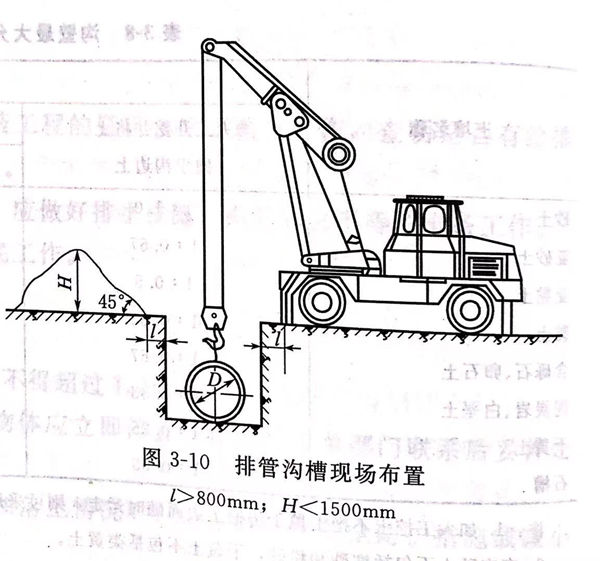

③. 在緊靠(kao)溝槽邊緣,不應行走和安放施(shi)工機械,若采用汽車(che)吊(diao)下管(guan),汽車(che)吊(diao)的現場布(bu)置(zhi)應按圖3-10的要求進行,并應留不小于800mm的溝邊通道。
④. 人工夯實時(shi)要動作一致(zhi),按照一定方向進行,每層(ceng)填土厚度(du)不得大于200mm.
⑤. 當開挖溝槽遇(yu)有(you)地下管線和溝邊有(you)電桿時,應采取保護措施。
