一、布置室外(wai)給水(shui)管道
a. 總體要求
室(shi)外給水(shui)管(guan)道布置的要旨,是滿(man)足用戶對水(shui)量(liang)和(he)水(shui)壓的要求(qiu),盡可能縮短管(guan)線(xian)長度,減少土方(fang)量(liang),方(fang)便維修。
b. 其他要求(qiu)
1. 小區內的給水管道通常要求與建筑物平行,進入用戶前應設閥(fa)門井。

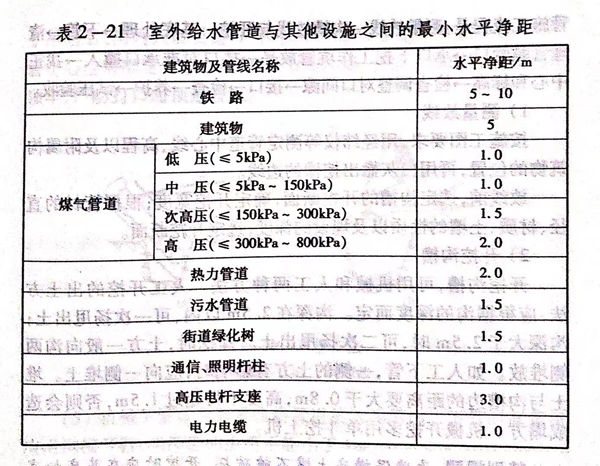

2. 室(shi)外(wai)給(gei)水管(guan)道與建筑(zhu)物及(ji)其他管(guan)道間的距離應符合表(biao)2-21的要求。
3. 配水(shui)干管每隔(ge)400m~600m應設置一(yi)個閥(fa)門(men)。
4. 干管的位置應盡(jin)可能布置在兩側都有大用(yong)戶的道路上,以減(jian)少配水支管的數量。
5. 在管道的(de)(de)隆起點(dian)及倒虹管的(de)(de)上(shang)下游處(chu),要設進(jin)氣閥(fa)(fa)和排氣閥(fa)(fa),管道的(de)(de)最低點(dian)要設泄水管和泄水閥(fa)(fa)。
二、室(shi)外給(gei)水管道(dao)敷設的(de)要求
a. 加裝套管保(bao)護
管道穿過公(gong)路及鐵(tie)路時,應加裝套(tao)管保護。
b. 埋(mai)地敷設
室外給(gei)水(shui)道采用埋(mai)地(di)(di)敷設。管道埋(mai)地(di)(di)的(de)深(shen)度(du)(du),應根據(ju)外部載荷、管材強(qiang)度(du)(du)、管道布置情(qing)況,以及(ji)土(tu)質地(di)(di)基等(deng)因素(su)確定。金(jin)屬(shu)管道覆土(tu)深(shen)度(du)(du)通常≥0.7m,非(fei)金(jin)屬(shu)管道的(de)覆土(tu)深(shen)度(du)(du)通常為(wei)1.0m~1.2m,冰凍地(di)(di)區管道埋(mai)設的(de)深(shen)度(du)(du)應在冰凍線以下。
三(san)、室外(wai)直埋(mai)給水鑄鐵管
民用建筑的室外(wai)給水管(guan)道都采用埋地敷(fu)設。其直(zhi)埋給水鑄鐵管(guan)施工流程(cheng)是(shi):測量放(fang)(fang)線→溝槽放(fang)(fang)線與(yu)開挖(wa)→基底處理→下(xia)管(guan)→清理管(guan)膛管(guan)口(kou)→承口(kou)下(xia)挖(wa)工作(zuo)坑管(guan)放(fang)(fang)平→插口(kou)對(dui)準承口(kou)撞(zhuang)入→找正中心和標高→檢查調(diao)整(zheng)對(dui)口(kou)間(jian)隙→接口(kou)→檢查→養護→試壓驗(yan)收。
a. 測量(liang)放線
按施工圖要求,用(yong)經緯儀等測定(ding)管道(dao)中心線、高程以及附屬構筑物的位(wei)置,再用(yong)白灰(hui)撒出(chu)挖槽的邊線。
放線前,選(xuan)定(ding)(ding)溝槽的開(kai)挖(wa)(wa)斷(duan)面,確定(ding)(ding)開(kai)挖(wa)(wa)寬(kuan)度;根據管材(cai)(cai)的直徑、材(cai)(cai)質、土壤(rang)的性質以及(ji)埋設的深(shen)度,選(xuan)定(ding)(ding)開(kai)挖(wa)(wa)斷(duan)面。
b. 開挖溝(gou)槽
開(kai)挖(wa)(wa)溝(gou)槽,可(ke)用機(ji)(ji)械(xie)和(he)人工(gong)兩(liang)種方(fang)法。人工(gong)開(kai)挖(wa)(wa)的(de)出土(tu)方(fang)法,應根據溝(gou)的(de)深(shen)(shen)度而定。溝(gou)深(shen)(shen)在2.5m以內(nei),可(ke)一(yi)次(ci)揚甩出土(tu);溝(gou)深(shen)(shen)大于2.5m時(shi)(shi)(shi),可(ke)二次(ci)揚甩出土(tu)。開(kai)挖(wa)(wa)時(shi)(shi)(shi),土(tu)方(fang)一(yi)般向(xiang)溝(gou)兩(liang)側堆(dui)(dui)放(fang)。如人工(gong)下管,一(yi)側的(de)土(tu)方(fang)有(you)影(ying)響時(shi)(shi)(shi),應向(xiang)一(yi)側堆(dui)(dui)土(tu)。堆(dui)(dui)土(tu)與(yu)溝(gou)槽邊的(de)距離要大于0.8m,高度不得超(chao)過1.5m,否則(ze)會造(zao)成塌(ta)方(fang)。機(ji)(ji)械(xie)開(kai)挖(wa)(wa)多用單(dan)斗(dou)挖(wa)(wa)土(tu)機(ji)(ji)。
特別提醒(xing):為確(que)保槽底(di)土壤(rang)不被破壞(huai),開挖時(shi)應在(zai)基底(di)標(biao)高以上留出30cm左右的一層不挖,留待人工清挖。
c. 基底(di)處(chu)理
溝底應(ying)是自然土層,若(ruo)是松土或礫石,應(ying)處理基(ji)(ji)底,防止管道發生不(bu)均勻下(xia)沉。處理基(ji)(ji)底應(ying)以(yi)施工圖的規定為準。
d. 下管
1. 下管前,復測三(san)通、閥門、消(xiao)防栓的位(wei)置,以及排(pai)尺定位(wei)的工作(zuo)坑(keng)位(wei),尺寸如不合適,應調(diao)整,并清除槽(cao)底雜物。
2. 下管(guan)時,應從兩(liang)個檢(jian)查井的一端開始,若是承插管(guan),應使承口在前,不要碰傷(shang)管(guan)道的防腐層。
3. 下管方(fang)法有人工和(he)機(ji)械(xie)兩(liang)種(zhong),根據(ju)管材、管徑(jing)、溝槽及(ji)施工現場等條(tiao)件來選擇。

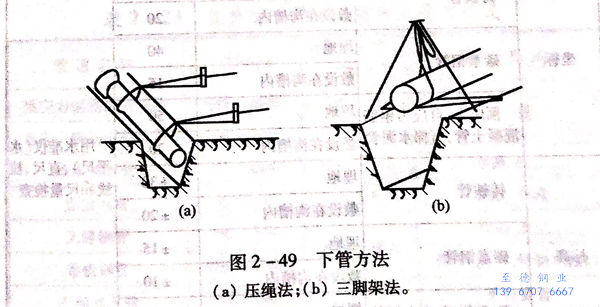

4. 人工下(xia)管(guan)有壓(ya)繩法和三(san)腳架法,如圖2-49所示。它所用的大繩應堅固(gu)無斷股,吊裝(zhuang)時要(yao)統一指揮,動作要(yao)協調一致。管(guan)子(zi)吊起(qi)后,溝內人員(yuan)要(yao)避(bi)開,而且必須戴安全帽。下(xia)第一根管(guan)時,管(guan)中心(xin)應對準定位中心(xin)線,找準管(guan)底(di)標高,管(guan)的末(mo)端(duan)應釘點樁(zhuang)擋住頂牢,嚴防打口時頂走管(guan)道。
5. 機械下(xia)管(guan)是用起重機將(jiang)管(guan)道放(fang)入(ru)溝(gou)槽(cao)內。下(xia)管(guan)時(shi)起重機應沿(yan)溝(gou)槽(cao)開(kai)行,與溝(gou)邊的距離不能(neng)小于(yu)1m。
e. 穩管接口(kou)
按設(she)計高(gao)程和位置,將管(guan)(guan)子安(an)放在地(di)基(ji)或(huo)基(ji)礎(chu)上,叫做穩(wen)管(guan)(guan)。
1. 穩(wen)(wen)管前,應(ying)將(jiang)管口內(nei)外(wai)洗刷(shua)干凈。穩(wen)(wen)管時,將(jiang)承插管的(de)插口撞人(ren)承口內(nei),對口四(si)周的(de)間隙要均勻一致(zhi),間隙的(de)大(da)小應(ying)符合規(gui)定。
2. 用(yong)套(tao)環(huan)接口時,穩(wen)好一根管(guan)子(zi)再安裝一個套(tao)環(huan)。用(yong)承插接口時,穩(wen)好第一節管(guan)子(zi)后(hou),要在承口下墊(dian)滿灰漿(jiang),再將第二節管(guan)子(zi)插入(ru)(ru),將擠入(ru)(ru)管(guan)內的灰漿(jiang)從(cong)里口抹平。
3. 室外給水管(guan)(guan)(guan)(guan)(guan)道的管(guan)(guan)(guan)(guan)(guan)材,通常用鑄鐵(tie)管(guan)(guan)(guan)(guan)(guan)、鋼管(guan)(guan)(guan)(guan)(guan)石(shi)棉(mian)水泥管(guan)(guan)(guan)(guan)(guan)、預應(ying)力(li)鋼筋混(hun)凝土(tu)及自(zi)應(ying)力(li)鋼筋混(hun)凝土(tu)管(guan)(guan)(guan)(guan)(guan)等。管(guan)(guan)(guan)(guan)(guan)道接口的具體方法見相關內容。
4. 給(gei)水管道安裝完畢(bi),按規定試壓(ya)。

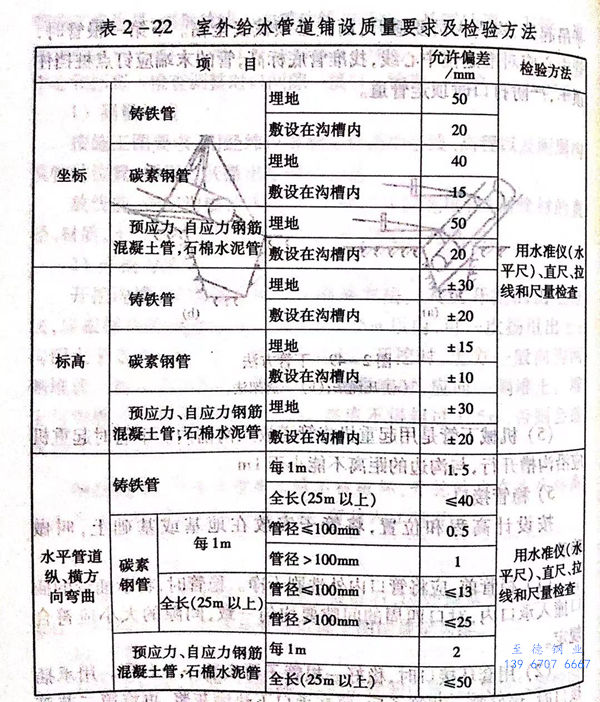

5. 鑄鐵管道的鋪設(she)質量應符合(he)表2-22的規定(ding)。
f. 回填土
管(guan)道驗收合格,要及時(shi)回填土(tu),切忌晾(liang)溝(gou)。回填土(tu)時(shi),應確(que)保管(guan)道和構筑物的安(an)全,管(guan)道不移位(wei),接(jie)口及防腐層(ceng)不被破(po)壞,土(tu)中不得(de)有磚頭(tou)、石(shi)塊及凍(dong)土(tu)硬(ying)塊。要從溝(gou)槽兩側同時(shi)填土(tu),不能將(jiang)土(tu)直接(jie)砸在接(jie)口抹帶及防腐層(ceng)上。管(guan)頂以上5cm內要用(yong)人工夯(hang)填,覆土(tu)在1.5m以上時(shi)才能用(yong)機(ji)械碾壓。
給水管道使用(yong)前,應按規定(ding)沖洗消(xiao)毒,一般(ban)用(yong)漂(piao)白粉溶液消(xiao)毒。
四、室(shi)外給水(shui)管道選材與接口

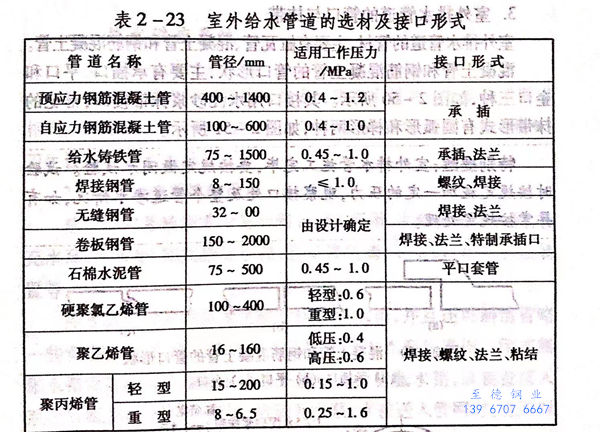

室外(wai)給水管道選材與接口形式,如表(biao)2-23所(suo)列。
