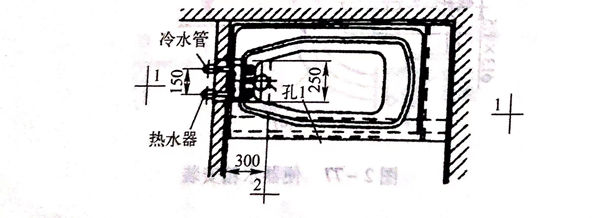

浴(yu)盆(pen)(pen)分(fen)為潔(jie)身用浴(yu)盆(pen)(pen)和按摩浴(yu)盆(pen)(pen)兩種,淋浴(yu)器分(fen)為鍍(du)鉻淋浴(yu)器、香蕉視頻app破解碼:不銹鋼管組(zu)成(cheng)沐浴器、節水型沐浴器等。


浴盆(pen)安裝施工工藝流程:劃線定位(wei)→砌(qi)筑(zhu)支墩→浴盆(pen)安裝→砌(qi)擋墻。


一、施(shi)工安裝要求


a. 浴盆安裝


  1. 應根據浴盆中心線及標高,嚴格(ge)控制浴盆支(zhi)座的(de)(de)位置與標高。浴盆安(an)裝(zhuang)時(shi)應使(shi)盆底有2%的(de)(de)坡(po)度(du)坡(po)向浴盆的(de)(de)排(pai)水(shui)口,在(zai)封(feng)堵浴盆立面的(de)(de)裝(zhuang)飾板或(huo)砌(qi)體時(shi),應靠近暗裝(zhuang)管道附近設置檢修(xiu)門,并做低于2cm的(de)(de)止水(shui)帶(dai)。


  2. 裙(qun)(qun)板浴(yu)盆(pen)(pen)安裝時,若(ruo)側板無(wu)檢修孔(kong)(kong),應在(zai)端部或樓板孔(kong)(kong)洞設檢查孔(kong)(kong);無(wu)裙(qun)(qun)板浴(yu)盆(pen)(pen)安裝時,浴(yu)盆(pen)(pen)距地面(mian)0.48m.


  3. 淋浴噴頭(tou)(tou)與混合器的鎖母連接時,應加(jia)橡膠墊圈。固(gu)定式(shi)噴頭(tou)(tou)立管應設固(gu)定管卡(ka);活動噴頭(tou)(tou)應設噴頭(tou)(tou)架;用螺栓或木螺釘(ding)固(gu)定在安裝墻面上。


  4. 冷、熱水(shui)管平行安裝(zhuang),熱水(shui)管應安裝(zhuang)在(zai)面向的左側,冷水(shui)管應安裝(zhuang)在(zai)右側。冷、熱水(shui)管間距離150mm.


b. 淋浴(yu)器(qi)安裝

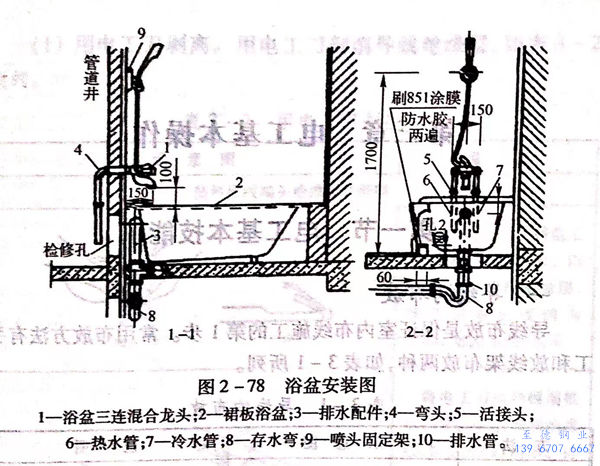

淋浴器(qi)噴(pen)管與成套產品采用鎖母連(lian)接,并加墊橡膠圈;與現場組裝彎(wan)管連(lian)接一般為焊(han)接。淋浴器(qi)噴(pen)頭距地面(mian)不低于2.1m.浴盆安裝圖如圖2-78所示。






二(er)、常見質量(liang)缺陷及預防(fang)措施


a. 浴盆排水(shui)栓、排水(shui)管(guan)及溢水(shui)管(guan)接頭漏水(shui)。


     預防措施:在浴(yu)盆(pen)擋墻砌筑前,應(ying)認真做通水試驗。當(dang)浴(yu)盆(pen)排水管為(wei)自帶(dai)塑料排水管,砌支撐時應(ying)防止磨損塑料管。


b. 浴盆(pen)排(pai)水管(guan)與室內排(pai)水管(guan)對(dui)接不正(zheng),造成漏(lou)水和(he)溢水。


   預防措(cuo)施(shi):


      ①. 衛(wei)生(sheng)間(jian)浴盆配管及(ji)給(gei)排(pai)水甩頭位置,必須在浴盆到場后最(zui)后確定。


      ②. 衛生(sheng)間(jian)配管及衛生(sheng)器具安裝前,必須做樣(yang)板衛生(sheng)間(jian),以形象(xiang)示范安裝質(zhi)量標準,并校核各管道(dao)甩(shuai)頭位置(zhi)的正確性。


     ③. 安全(quan)操作(zuo)規程。搬運、安裝(zhuang)浴(yu)盆(pen)時應有(you)人指揮,輕(qing)搬輕(qing)放,繩索安全(quan)可(ke)靠,避免碰(peng)壞器具和(he)室內裝(zhuang)飾層(ceng)。
